施工日誌VBA-V3.5.0正式發佈
前言
自2018年發布監造日報表VBA及2022年發布公共工程施工日誌資料庫VBA後,陸續有收到很多朋友的回饋,經過一次又一次的迭代修改,該遇到的問題差不多也已經解決了,對於檔案中長期累積的程式碼或許因為在下的功力不夠深厚,遺留下大量的技術債,每次的程式碼編輯會耗費不少時間,而且也需要做大量的測試,為了不要債留子孫,特地花了一些時間通盤檢討進行一次完整的重構,也就是本篇文章的主角-施工日誌VBA-V3.5.0.。

影片操作
首頁

功能
主要架構可分為設定、紀錄表、格式及資料備份,概述如下
設定相關

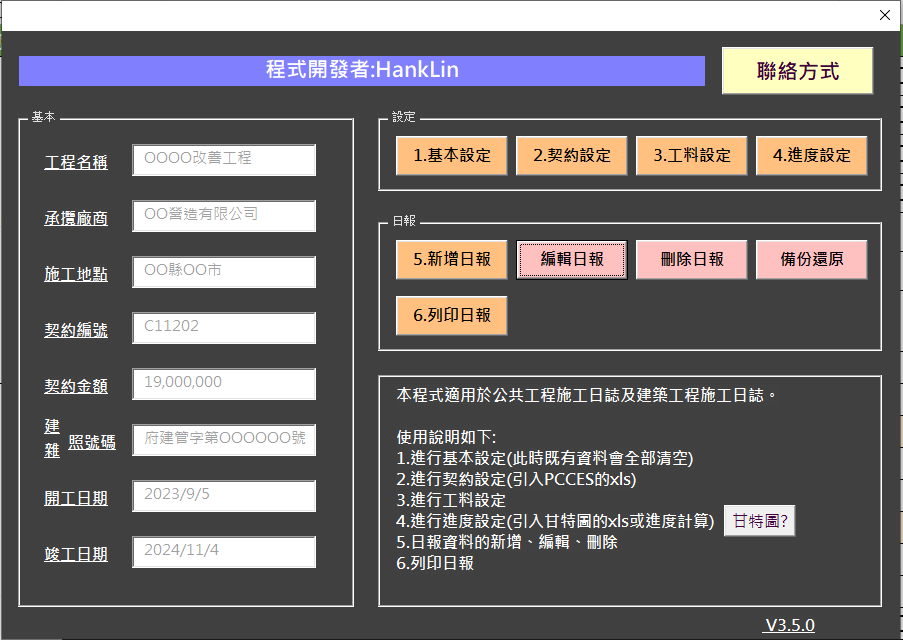

基本設定
綜理各機關範本所需之基本資料,所需大致為
- 工程名稱
- 承攬廠商(承造人)
- 施工地點
- 契約編號
- 契約金額
- 開工日期
- 竣工日期
- 建/雜/拆照號碼

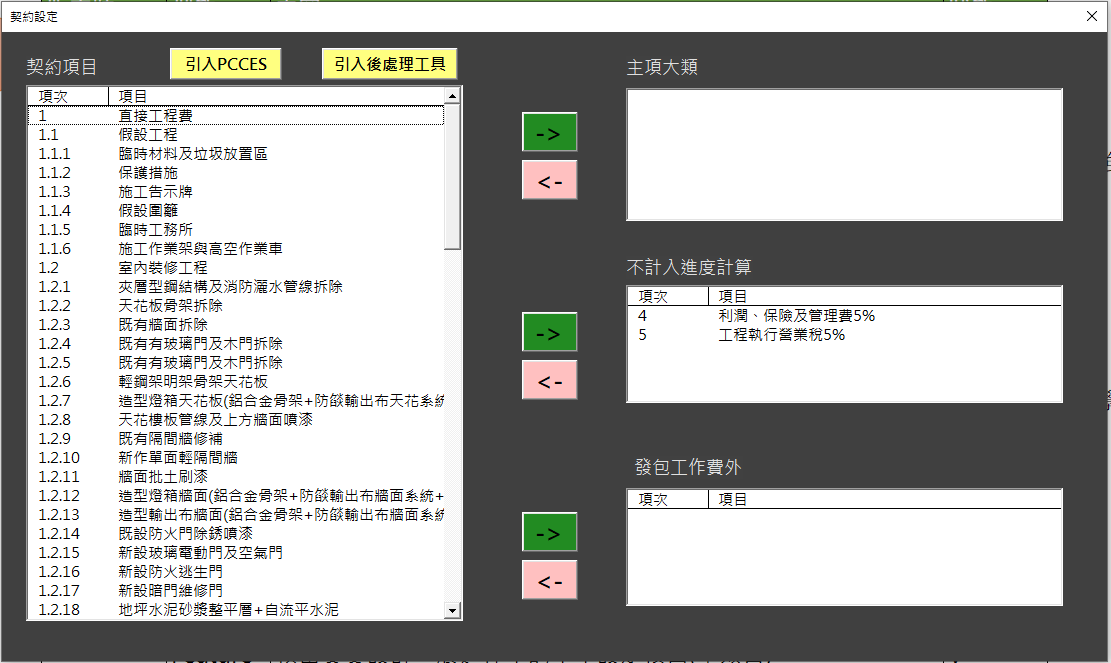

契約設定
契約項次不能重複,可引入PCCES或後處理工具

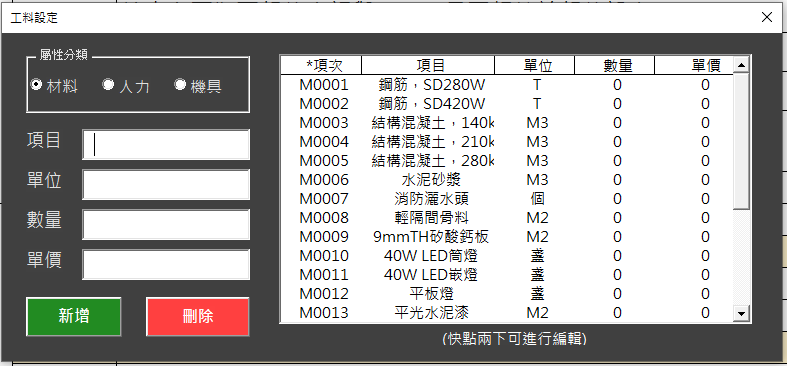

工料設定
人機料名稱不能重複

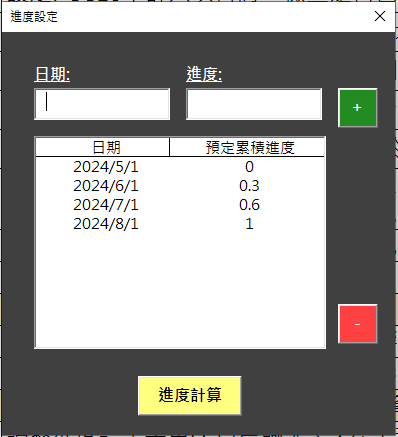

進度設定
可以透過日期與預定累積進度換算或匯入甘特圖工具之成果

紀錄表相關
- 新增日報
- 編輯日報
- 刪除日報

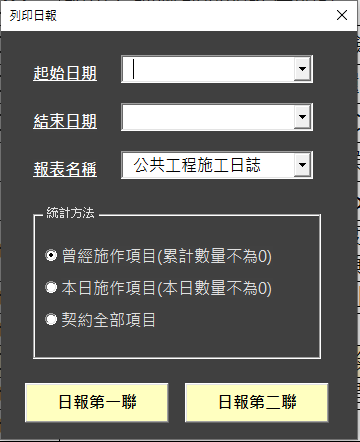

- 列印日報

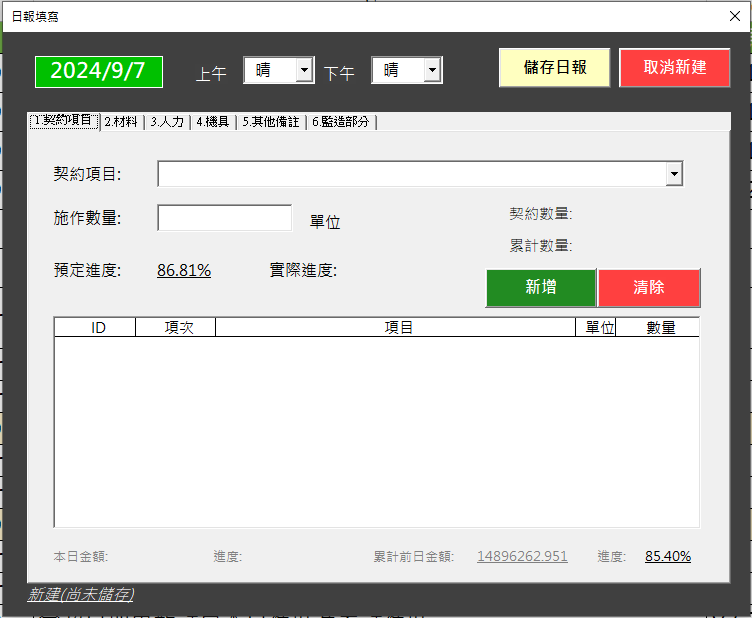

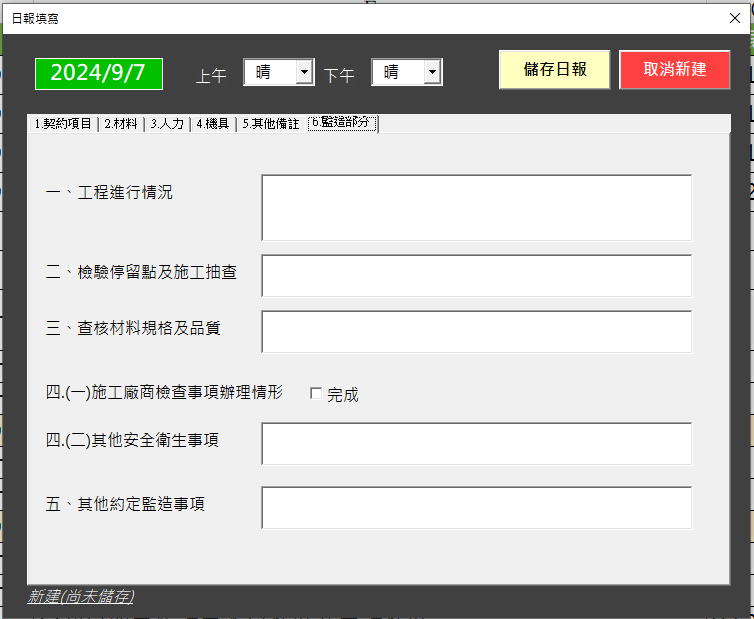

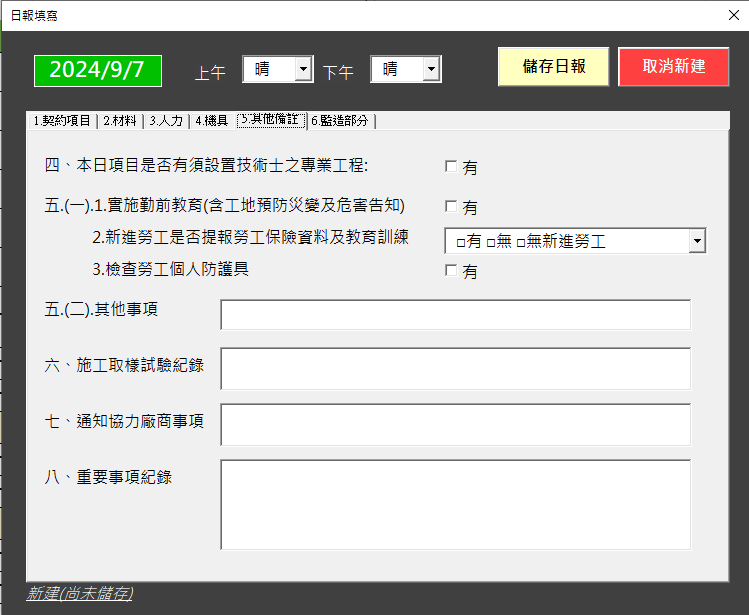

紀錄內容包含契約項目、天氣狀況、人機料、備註及監造部分



格式相關

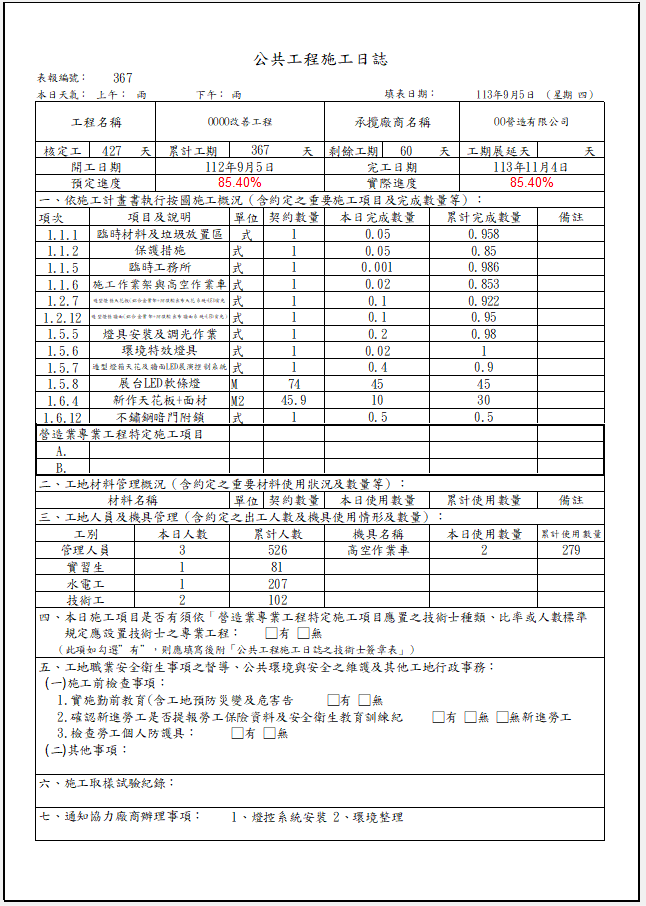

- 公共工程施工日誌

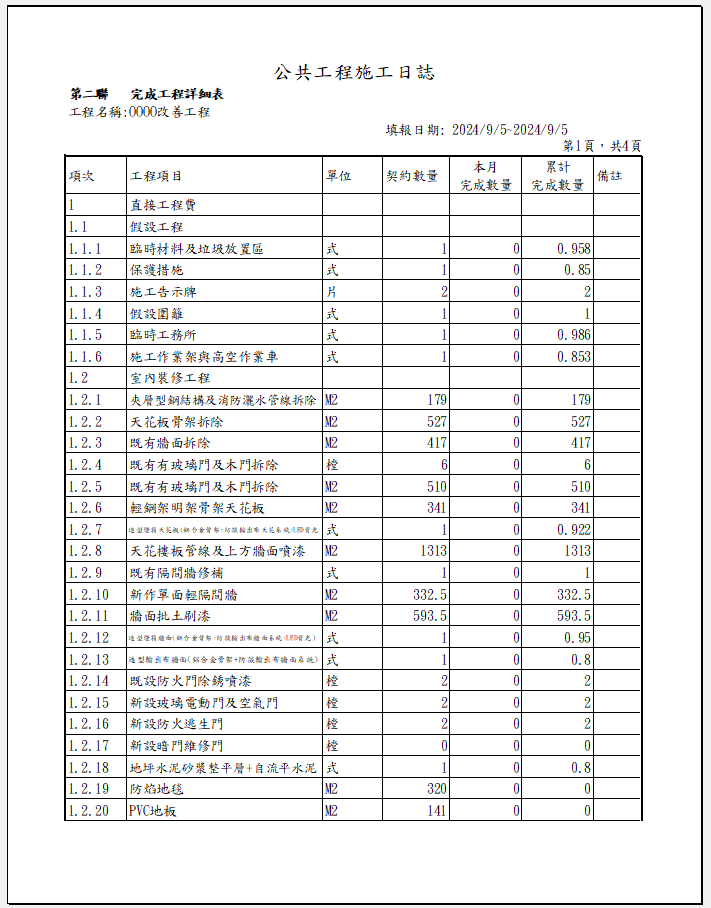

- 公共工程施工日誌(第二聯)

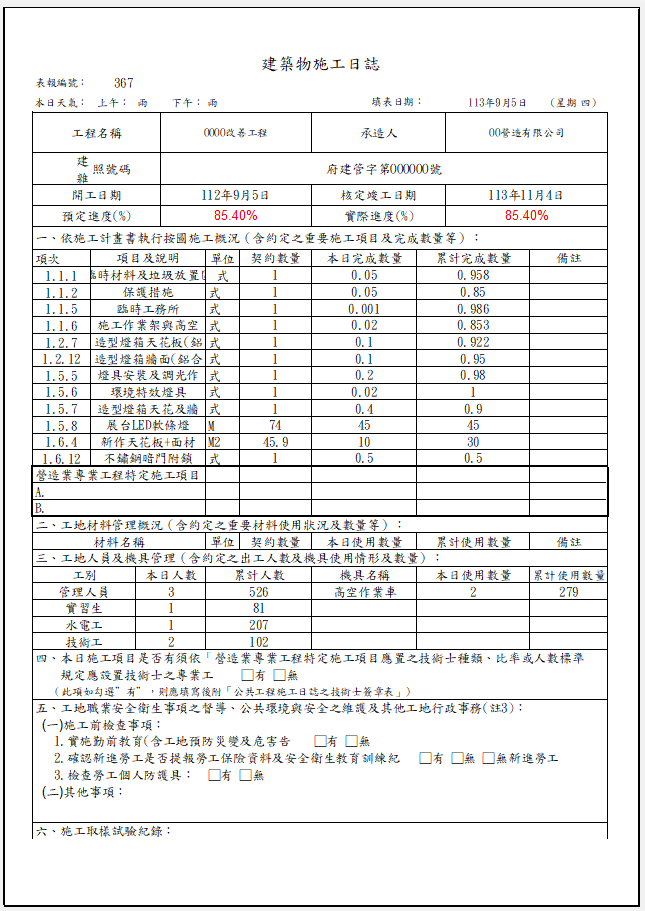

- 建築物施工日誌
- 建築物施工日誌(第二聯)

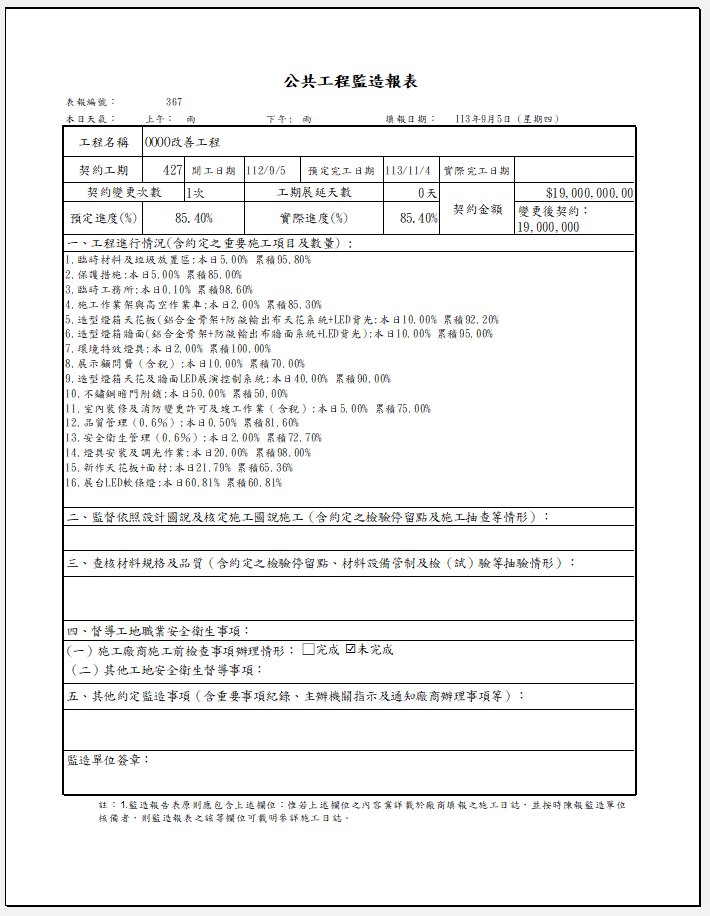

- 監造報表




備份還原
啟動時點
- 清空資料庫
- 版本更新
將設定與紀錄表匯出成新的活頁簿,如版本更新時,可將該活頁簿還原進去。
結語
開發目標盡量以通用為主,但難免有機關會有自己的格式,但這都是可以處理的,當初在開發時已經將擴充的欄位甚至是報表的生成皆已進行考量,有特殊需求的人可以透過左側資訊欄聯繫我(LINE或Email),舊版本的施工日誌VBA預計只維護到今年年底,明年1/1起將不再提供維護,皆會採用新版進行,如有購置使用的朋友可協助轉換至新版。

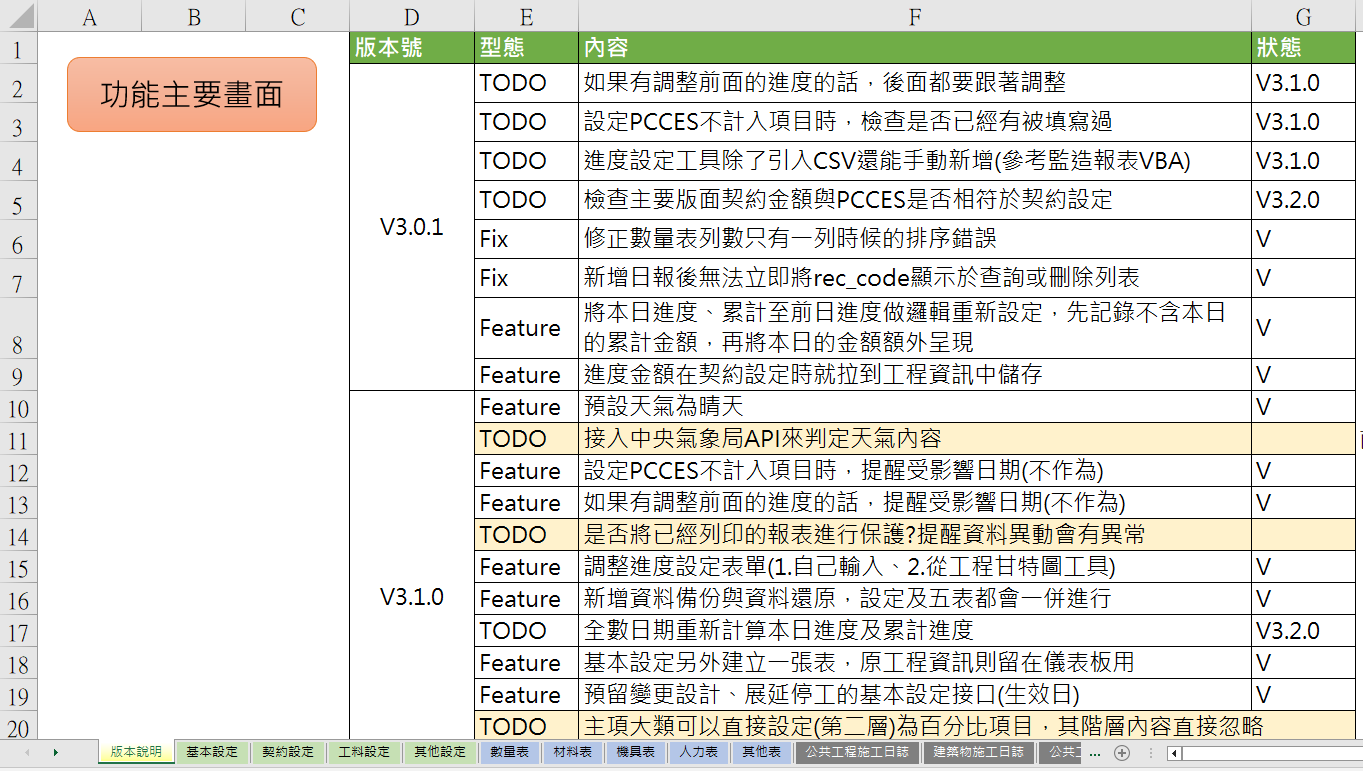

施工日誌VBA相關版本內容請參考版本說明
⭐ 有需要請LINE(ID:@903qzhwa)聯繫或電子郵件(apple84026113@gmail.com)聯繫
